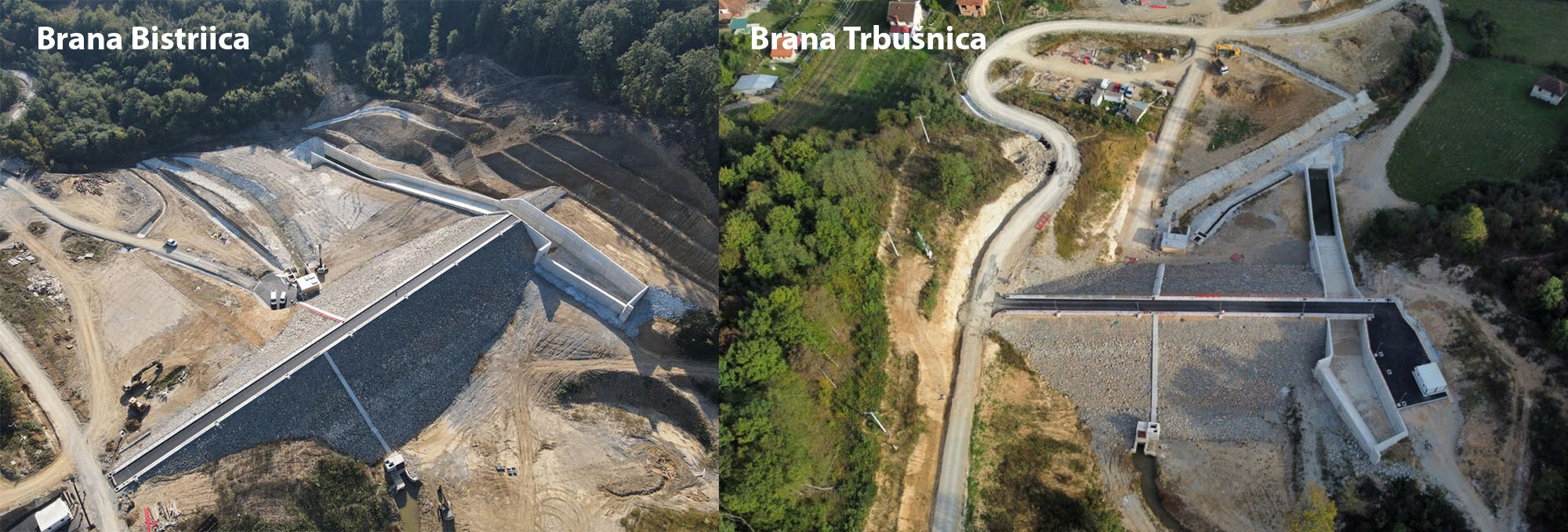

ZAVRŠENA IZGRADNJA BRANA I RETENZIJA BISTRICA I TRBUŠNICA
Posle nešto više od dve godine, završena je izgradnja brana i retenzija Bistrica i Trbušnica u Lazarevcu, u slivu reke Peštan. Trenutno su u završnoj fazi i najsitniji radovi poput postavljanja kanaleta na platoima i pored puteva, farbanja ograda i sl.
Investitor na ovom projektu od državnog značaja je JP EPS RB Kolubara a Energoprojekt Hidroinženjering je vršio projektantski nadzor, koji je uključivao postojeći Projekat za izvođenje, urađen od strane druge kompanije. Hidroinženjering je uradio sve neophodne i potrebne modifikacije Projekta za izvođenje i pružio je apsolutnu podršku u svakom smislu svim učesnicima na projektu. Tokom radova projektantski nadzor je sve vreme sa svojim timom inženjera i tehničara radio na izradi neophodne dokumentacije i pružao konsultantske usluge, kako bi se prevazišli svi problemi koji su se javljali tokom izvođenja radova i kako bi svi radovi bili izvedeni kvalitetno i u skladu sa projektom.
Podsećanja radi, ove dve brane samo su deo sistema za odbranu od poplava. Naime, razvoj eksploatacije uglja u kolubarskom basenu zahteva proširenje eksploatacionih kapaciteta i otvaranje novih površinskih kopova. Reka Peštan svojim donjim tokom protiče kroz kolubarski lignitski basen, a za njenu regulaciju predviđen je sistem koji čine objekti koji obezbeđuju aktivne i pasivne mere zaštite od poplava. Aktivne mere čini pet retenzija: dve na Peštanu – Rudovci i Kruševica i po jedna na pritokama Trbušnici, Bistrici i Darosavici, a pasivne mere zaštite predstavlja južni obodni kanal – izmešteno i regulisano korito reke Peštan. Definisano je da retenzioni prostori budu takvih zapremina da prihvate poplavni talas stogodišnje velike vode sliva koji kontrolišu bez prelivanja – retenzije zadržavaju kompletnu zapreminu poplavnog talasa stogodišnje velike vode, koja se kontrolisano ispušta kroz temeljne ispuste. Temeljni ispusti na Bistrici i Trbušnici završavaju se Howell-Bunger zatvaračima. Konstrukcije evakuatora velikih voda dimenzionisane su da propuste desetohiljadugodišnju vodu.

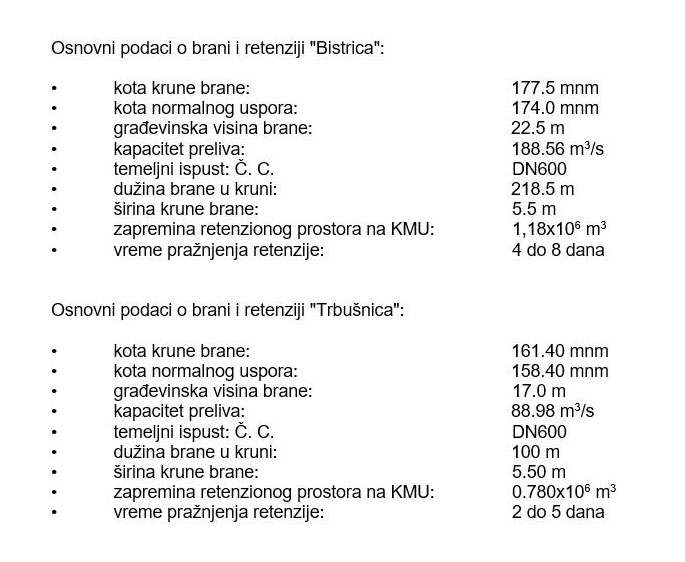

Brane Bistrica i Trbušnica su brane sa glinenim jezgrom i kamenom oblogom. Evakuator na obe brane počinje slobodnim prelivom, nastavlja se brzotokom i završava slapištem. Cevovodi temeljnog ispusta i riblje staze nalaze se u tunelskoj konstrukciji, koja je za vreme izgradnje brane imala funkciju derivacione galerije. Za razliku od Bistrice, na Trbušnici preko evakuatora prelazi most (zbog položaja kontrolno-komandnog centra), te je tako ostvarena povezanost leve i desne strane evakuatora. Do ulazne građevine, kao i do zatvaračnice temeljnog ispusta i zatvaračnice riblje staze, sa kruna obe brane može se direktno doći stepeništem koje je izvedeno na uzvodnom i nizvodnom licu brane. U nastavku teksta prikazuju se osnovni podaci o branama i retenzijama.

S obzirom na to da su objekti završeni, te da su se stekli svi neophodni uslovi, od sredine meseca marta 2024. započeo je probni rad brana koji će u narednom periodu biti sproveden u skladu sa Programom koji je izradio Energoprojekt Hidroinženjering. Programom probnog rada predviđa se detaljno ispitivanje rada i funkcionalnosti kompletne hidromehničke, elektro, oskultacione i ostale opreme, kao i sva neophodna merenja i osmatranja. Još jedna obaveza projektantskog nadzora, koja treba da se realizuje u narednom periodu, jeste izrada Projekta izvedenog objekta.
Pored primarne funkcije, a to je zaštita od poplava, ove dve brane su dale jednu novu dimenziju celom tom kraju, donoseći nove objekte, neke nove prizore i pejzaže. Meštani, koji su se tokom izgradnje brana često bunili i štrajkovali blokirajući gradilišne puteve (što je uobičajeno za ovakve vrste poslova), konačno mogu da odahnu. Pored lepih brana koje će afirmirsati njihov kraj, meštani su dobili i ponešto gratis – neko šaht, neko deo ograde, neko asfaltiran prilaz ka kući, a svi zajedno dobiće sređene i sanirane lokalne puteve koje su izvođači radova koristili tokom izgradnje objekata.
