NOVI ŽIVOT POUZDANIH OIE – PROJEKTI REKONSTRUKCIJE HIDROELEKTRANA U VLASNIŠTVU AD EPS



Hidroenergetika predstavlja veoma važnu granu energetike, a doprinos hidroelektrana se ne svodi samo na proizvodnju električne energije (oko 16% ukupne proizvodnje na svetskom nivou), već i na pružanje pomoćnih usluga, koje su neophodne za stabilan i pouzdan rad svakog elektroenergetskog sistema. Pri tome hidroelektrane imaju znatno veći nivo upravljivosti od, na primer, solarnih ili eolskih sistema.

Prema dostupnim podacima više od 40% hidroelektrana u svetu je starije od 40 godina, starosti koja se obično uzima kao okvirna referenca za razmatranje potrebe rekonstrukcije objekata.

Životni vek pojedinih delova opreme u hidroelektranama se značajno razlikuje. Delovi opreme, kao što su nepokretni delovi turbine, ili mehanički delovi generatora, mogu da se koriste relativno dugo pre nego što dođe do bitne promene njihovih karakteristika. Sa druge strane, recimo, računarsku opremu i opremu za upravljanje može da bude neophodno zameniti već nakon relativno malog broja godina upotrebe, pre svega zbog zastarevanja, kao i nedostatka rezervnih delova.

Potražnja za električnom energijom stalno raste, što daje motiv da se oprema u hidroelektranama stalno unapređuje, na primer, da se postojeća radna kola zamene novima, sa većim stepenom korisnog dejstva (po procenama pojedinih proizvođača ovo povećanje kod turbina starijih od 40 godina može da iznosi i 5%). U isto vreme, rad modernih elektroenergetskih sistema često pred postojeću opremu postavlja zahteve strožije od onih koji su važili u vreme njihovog puštanja u rad, recimo povećan broj pokretanja/zaustavljanja agregata itd.

Sve napred navedeno dovodi do toga da rekonstrukcija hidroelektrana predstavlja inženjersku aktivnost koja upošljava veliki broj eksperata širom sveta. Kao što projektovanje novih objekata sa sobom nosi niz izazova (svaka hidroelektrana je slučaj za sebe i tehnička rešenja se ne mogu jednostavno prekopirati sa drugih objekata), tako i aktivnosti vezane za unapređenje funkcionisanja opreme zahtevaju posebna ekspertska znanja vezana za dijagnostiku stanja opreme i donošenje odluka o tome da li postojeću opremu popravljati, unapređivati ili zameniti novom (sa ili bez povećanja snage). Mada se u literaturi mogu naći određene preporuke vezane za ovaj proces, one ne mogu da zamene višegodišnje, ili višedecenijsko iskustvo u pružanju ovakvih usluga. Upravo ovo iskustvo je neprocenjivi kvalitet oblikovanog znanja i budućnost preduzeća Energoprojekt Hidroinženjering.

Poslednja izgrađena hidroelektrana u sistemu u vlasništvu AD EPS, HE „Pirot“ puštena je u rad 1990. godine, odnosno pre 35 godina, dok su pojedine hidroelektrane u sistemu i znatno starije. Ovo jasno ukazuje na to da rekonstrukcija postojećih hidroelektrana za AD EPS predstavlja strateški važnu aktivnost, čija će realizacija zahtevati dug vremenski period i značajna ulaganja.

Energoprojekt Hidroinženjering je angažovan na izradi tehničke i konkursne dokumentacije i pratećim aktivnostima za jedan sistem hidroelektrana i dve hidroelektrane, i to:

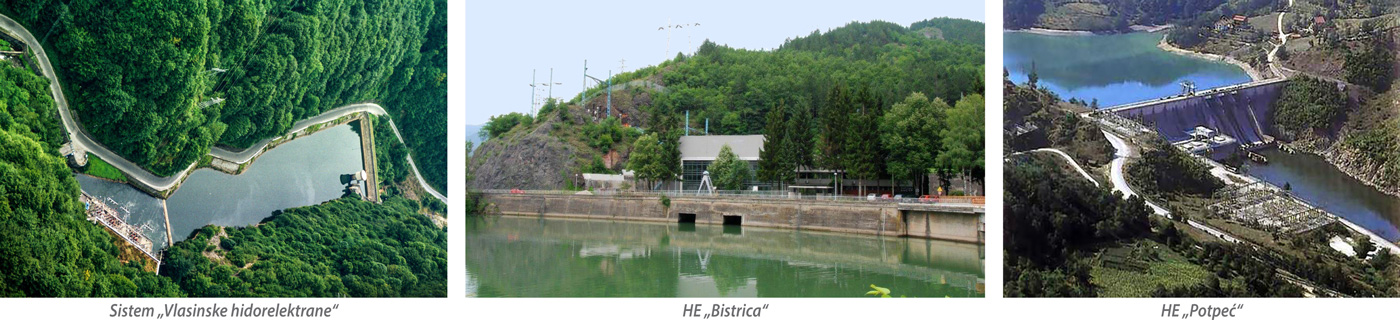

  • „Vlasinske HE“ (kaskada od 4 HE, „Vrla 1“, „Vrla 2“, „Vrla 3“ i „Vrla 4“),
  • HE „Bistrica“ (u okviru sistema „Limskih hidroelektrana“) i
  • HE „Potpeć“ (u okviru sistema „Limskih hidroelektrana“).

Hidroelektrane (HE) u sistemu „Vlasinskih HE“ su derivacionog tipa. Samo HE „Vrla 1“ raspolaže velikom akumulacijom, dok su kapaciteti akumulacija preostalih HE dovoljni za dnevno izravnanje. Sistem koji raspolaže sa ukupno 10 agregata je građen u dve faze. Prva faza je trajala od 1946. do 1958. godine i tokom nje su izgrađeni najvažniji elementi sistema i ugrađena je polovina predviđenog broja agregata. U drugoj fazi, od 1972. do 1977. godine, ugrađena je druga polovina agregata, a takođe su izgrađeni i drugi objekti, među kojima se ističe pumpna stanica „Lisina“. Kao što se može videti, starost pojedinih elemenata opreme iznosi i 70 godina. Ukupna instalisana snaga sistema iznosi 128,7 MW.

Energoprojekt Hidroinženjering je uradio Idejni projekat i Studiju izvodljivosti vezane za rekonstrukciju sistema, koji su aktuelizovani 2016. godine. Ovom dokumentacijom je predviđena zamena najvećeg dela opreme (turbina, generatora, turbinske regulacije, predturbinskih zatvarača, pomoćnih sistema, merne opreme i dr.) sa povećanjem snage na osnovu povećanog protoka i povećanja stepena korisnosti agregata. Tako će se na HE „Vrla 1“ instalisana snaga povećati za oko 16,5% (8 MW), na HE „Vrla 2“ za 14,2%, na HE „Vrla 3“ za 12,4% i na HE „Vrla 4“ za 13,7%.

Dokumentacija je poslužila kao osnova za izradu konkursne dokumentacije (završene ove godine), po modelu „Conditions of Contract for Plant and Design-Build“ (FIDIC, 1999), na osnovu koje je izabran budući Izvođač. Energoprojekt Hidroinženjering je u toku procesa izbora Izvođača pružao konsultantske usluge.

Rekonstrukcija sistema HE vršiće se pomoću kredita koji je odobrila Evropska banka za obnovu i razvoj (EBRD) i iz sredstava granta. Potpisivanje ugovora sa Izvođačem i početak radova na projektu očekuju se u najkraćem roku.

Derivaciona HE „Bistrica“ je treća stepenica u sistemu Limskih HE, i nalazi se nizvodno od HE „Uvac“ i HE „Kokin Brod“ (obe na reci Uvac), a uzvodno od HE „Potpeć“ (na reci Lim). Od navedene četiri HE ona ima najveću instalisanu snagu (104 MW). Dva agregata u HE „Bistrica“ puštena su u rad 1960. godine, tako da se nalaze u radu već 65 godina.

HE „Bistrica“ je u pogonu najčešće kao obrtna rezerva EES, dok se proizvodnja električne energije u njoj odvija uglavnom u vreme prepodnevne i večernje vršne potrošnje.

Energoprojekt – Hidroinženjering je izradio više verzija Idejnog projekta i Studije izvodljivosti vezane za adaptaciju sistema, poslednju 2022. godine. Ovom dokumentacijom je predviđena zamena najvećeg dela opreme (turbina, generatora, turbinske regulacije, predturbinskih zatvarača, pomoćnih sistema, merne opreme i dr.) bez povećanja snage.

Dokumentacija je poslužila kao osnova za izradu konkursne dokumentacije (završene ove godine), po modelu „Conditions of Contract for Plant and Design-Build“ (FIDIC, 1999). Poziv za dostavljanje ponuda je u toku, a Energoprojekt Hidroinženjering u toku procesa izbora Izvođača pruža konsultantske usluge.

Adaptacija HE „Bistrica“ vršiće se pomoću kredita koji je odobrila Evropska Investiciona Banka (EIB).

HE „Potpeć“ je protočna HE sa instalisanom snagom od 54 MW. Puštena je u rad 1967. godine, odnosno oprema u njoj je u pogonu već skoro 60 godina.

Energoprojekt Hidroinženjering je uradio Idejni projekat i Studiju izvodljivosti vezane za rekonstrukciju sistema sa povećanjem instalisane snage postojećih agregata na osnovu povećanog protoka i povećanja stepena korisnosti agregata (EP HI, 2025. godina). Ovom dokumentacijom je predviđena zamena najvećeg dela opreme (turbina, generatora, turbinske regulacije, predturbinskih zatvarača, pomoćnih sistema, merne opreme i dr.). Ova zamena će omogućiti i unifikaciju agregata, budući da postoji razlika između agregata C sa jedne, i agregata A i B, sa druge strane. Agregati A i B će imati ukupno povećanje snage za 13,3%, dok će snaga agregata C biti povećana za 11,8%.

Na HE „Potpeć“ je predviđena i ugradnja 4. agregata, snage 12,94 MW. Za ovu aktivnost je urađen Projekat za građevinsku dozvolu (EPHI, 2025. godina).

Napred navedena dokumentacija služi kao osnova za izradu konkursne dokumentacije po modelu „Conditions of Contract for Plant and Design-Build“ (FIDIC, 1999), čiji se završetak predviđa u najkraćem mogućem roku. Predviđeno je da Energoprojekt Hidroinženjering u toku procesa izbora Izvođača pruža konsultantske usluge.

Aktivnosti na rekonstrukciji sa povećanjem snage HE „Potpeć“ bi trebalo da se finansiraju iz kredita koji je odobrila EIB.

Rekonstrukcijom sistema „Vlasinske HE“, i HE „Potpeć“, kao i adaptacijom HE „Bistrica“, Energoprojekt Hidroinženjering stiče nove reference, koje ojačavaju njegovu poziciju na veoma značajnom, perspektivnom i dinamičkom tržištu usluga vezanih za unapređenje rada hidroelektrana.

Nakon implementacije navedenih mera za ove hidroelektrane bi počeo „novi život“, odnosno očekivani period od 40 godina njihovog pouzdanog i efikasnog rada.
